深圳市伊俐信科技有限公司
消防产品,认证,检测,技术,管理,咨询服务中心
消防产品,认证,检测,技术,管理,咨询服务中心
2023-06-30 10:36:40 责任编辑:深圳市伊俐信科技有限公司 浏览:0
一、 质量通病
1. 吊、支架安装不牢;间距过大,造成电缆桥架挠度过大。
2. 桥架接头处不平齐,通过变形缝,没按规定和规范要求采取措施。
3. 镀锌桥架使用连接板作跨接地线,连接螺栓无防松措施,桥架过长,只有一端与PE线相连接。
4. 桥架在变向、变径的接头部位,不使用专用件,使接头处理不规范。
5. 桥架在穿越防火墙及楼板时,未作防火封堵处理。
6. 桥架与其它管道安全距离,小于标准值,且无技术防护措施。
7. 桥架的盖板不全,或扭曲变形。
8. 桥架敷设过长,未按规定预留伸缩缝和安装伸缩节。
9. 桥架敷设在蒸汽热力管道的上方,而且无保护措施。
10. 桥架污染严重,甚至出现锈腐现象。
11. 桥架在选用导线作为接头处的跨接地线时,其导线的截面选用不当。
12. 电缆排列紊乱有交叉。
13 桥架与友架间固定螺栓不齐全。
二、质量通病治理计划目标:
1. 机电安装第一课开展规范、工艺标准的学习、宣传、了解通病的危害,提高对施工质量的自觉性。
2. 在施工前作施工方案和技术交底时,对容易出现的质量通病应进行重点交底。
3. 施工时应以样板开路。
4. 对容易出现的质量通病进行重点检查,采取措施将通病根治。
5. 质检员、监理人员应及时检查,以免返工重作,造成浪费。
三、 采取措施
1. 根据建筑物结构的不同,采用合理相应的固定方法。砖墙上固定托臂,应润水宜用于硬性灰面捻注螺栓,或用干硬性细石混凝土捣注螺栓或支架,待有了一定强度后才能固定,但固定吊、支架螺栓的数量,要与吊、支架固定孔的数量相同,全部安装使用,且应紧固有效。
2. 操作应认真,接头处应平齐,通过变形缝时,可采取断开的措施,断开距离以100mm左右为宜,用此种方法解决沉降变形对桥架的破坏。
3. 镀锌桥架连接板作跨接接地,螺栓紧固必须有防松垫,确保连接紧密牢固,桥架必须保证接地可靠,接地(PE)线与桥架连接不小于2处。
4. 桥架的变径,变向的接头,在订货时,应根据实际情况,向生产厂家提出具体的技术要求,配齐全部配件。包括固定螺栓、螺母、平垫及弹簧垫等。
5. 桥架在穿过楼板或防火墙时,必须按设计或本标准规定封堵。

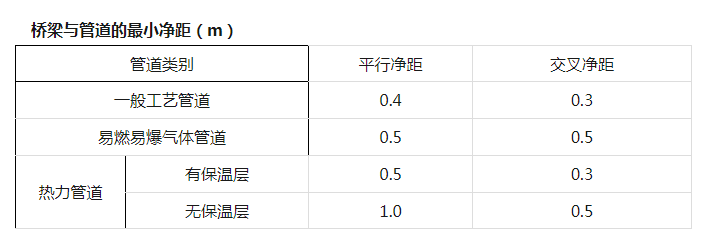

6. 桥架与其他管道的安全距离应满足表的要求。
7. 桥架盖板在安装时应注意保管,防止丢失或损坏,以确保盖板安装齐全。
8. 电缆桥架直线段每50m(30m)应预留伸缩缝20-30mm。其连接宜采用伸缩连接板,封闭母线槽直线段敷设长度每40m,应装设伸缩节。以防止敷设线路过长,由于温差的变化,形成应力使桥架变形、损坏。
9.桥架设在蒸汽管道上方时,管道应采取遮挡或保护措施,应按设计要求,设计无要求可用薄铁板或石棉板封挡。
10. 桥架污染严重,出现锈蚀现象,安装应加强保护,锈蚀出现应进行处理,采取与桥架防腐相同材料油漆进行喷涂。
11.跨接接地导线应符合规范要求或设计要求;但截面不得小于4㎜2铜芯导线 。
电缆排列紊乱有交叉;在安装前应绘制排列图,以保证不交叉,安装时应按顺序施放电缆,以保证电缆排列有序、整齐。
12.注意检查桥架与支架间的固定螺栓,不得遗漏。
全国统一服务热线
139 2463 7548
邮箱 :3084915295@qq.com
总部地址:深圳市光明区凤凰街道南太云创谷产业中心3栋6楼
